Reconstruction du chemin Hennessey

Partager sur Facebook Partager sur Twitter Partager sur Linkedin Partager le lien par courriel

La consultation a pris fin

MISE À JOUR (6 mai 2021)

Ce projet compte trois secteurs; chaque secteur comprend quatre volets.

Secteurs :

  1. Entre la promenade McLaughlin et la promenade Fairview Knoll
  2. Entre la promenade Fairview Knoll et la promenade Magellan
  3. Entre la promenade Magellan et la promenade Elmwood

Volets :

  1. Conduites d’égout
  2. Conduites d’eau potable
  3. Construction des bordures de rue et amélioration des rues
  4. Construction et paysagement des trottoirs et des sentiers

Une équipe spécialisée se consacre à chaque volet. Les équipes interviennent l’une après l’autre le plus rapidement possible, si la météo le permet, dans chaque secteur et enchaînent avec le secteur suivant. Ainsi, quand elle termine les travaux dans le secteur 1, l’équipe des conduites d’égout enchaîne avec le secteur 2, pendant que l’équipe des conduites d’eau commence ses travaux dans le secteur 1. Il s’agit d’un projet planifié attentivement!

Par conséquent, les routes fermées, les déviations et les points d’accès seront modifiés à mesure que le projet avancera. Les résidants auront toujours accès à leur habitation.

Visionnez la vidéo : https://youtu.be/kex3K6nvlFA


DESCRIPTION DU PROJET

En mai 2021, la Ville de Moncton lancera les travaux de réfection du chemin Hennessey, entre la promenade McLaughlin et la promenade Elmwood.

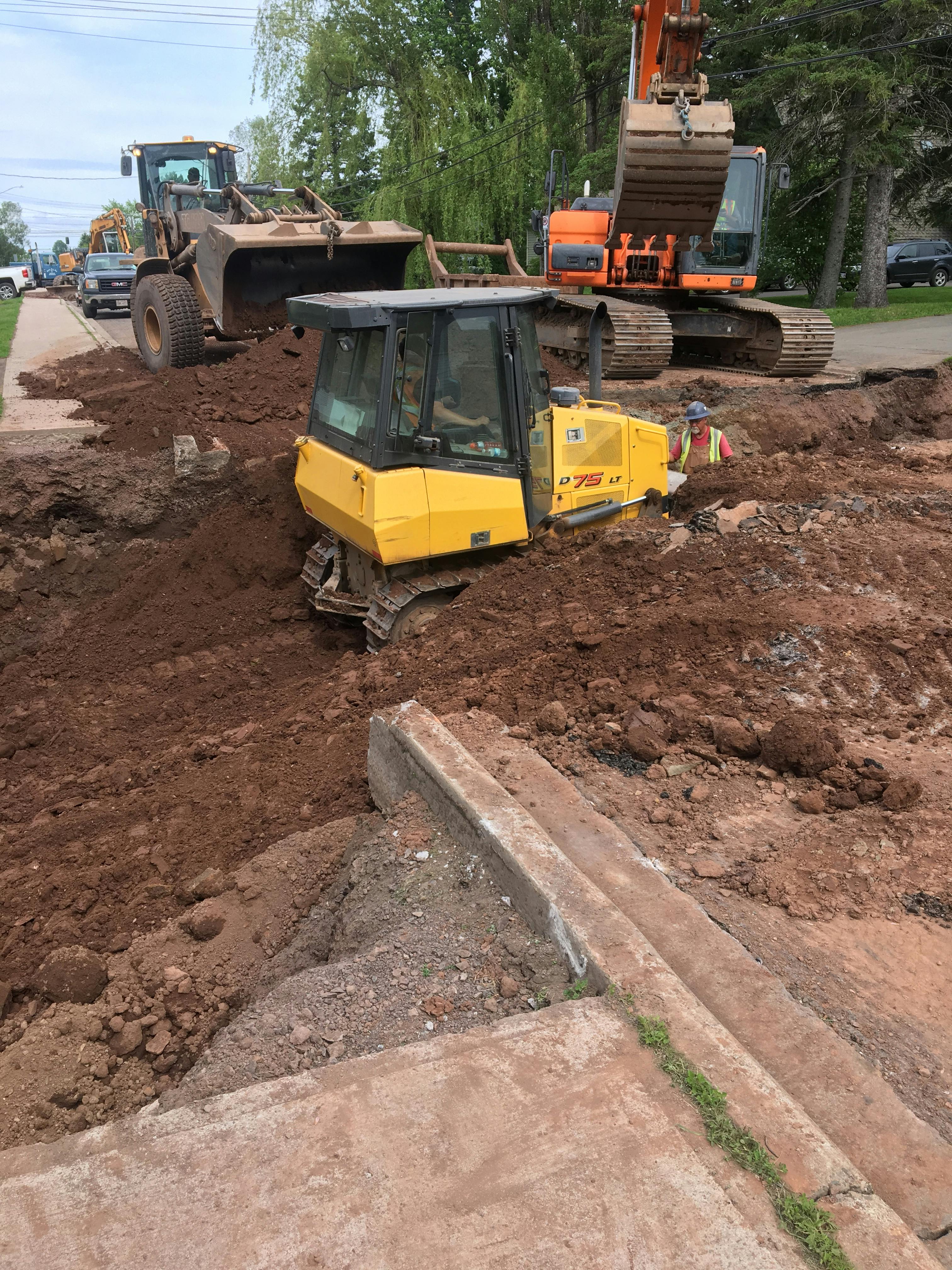

Ces travaux consisteront à refaire complètement le chemin existant, en posant une nouvelle couche de matériaux granulaires, en asphaltant la chaussée et en la dotant d’une bordure en béton et d’un caniveau.

Ce projet consiste aussi à remplacer le trottoir de béton existant, du côté nord du chemin Hennessey, par un nouveau trottoir de béton de 1,5 m de largeur; pour sa part, le trottoir de béton du côté sud du chemin Hennessey sera remplacé par un nouveau sentier polyvalent asphalté de 3 m de large.

Le sentier polyvalent sera adapté aux piétons comme aux cyclistes. Une fois refait, le chemin Hennessey sera un peu plus étroit que la rue existante, ce qui permettra d’aménager un sentier polyvalent asphalté plus large.

Malgré la réduction de la largeur du chemin Hennessey, on pourra toujours stationner dans la rue; toutefois, les voies automobiles seront plus étroites, ce qui viendra modérer la vitesse de la circulation, afin de réduire le rythme de déplacement des véhicules dans la rue.

Ce projet consiste aussi à :

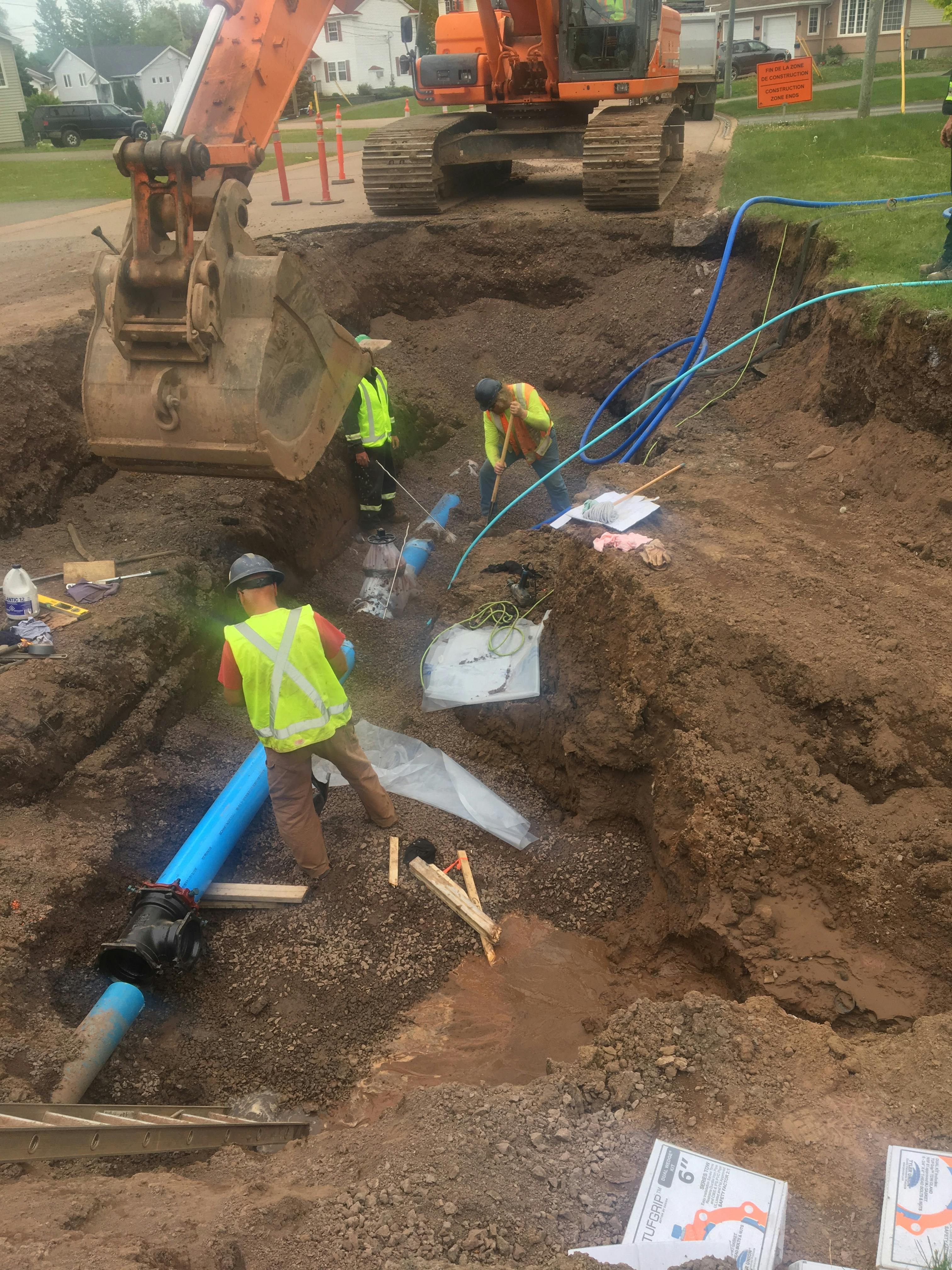

  • remplacer la conduite d’eau principale du chemin Hennessey, en raccordant le service d’alimentation en eau à chaque propriété;
  • prévoir une alimentation temporaire en eau pour les résidants pendant le remplacement de la conduite d’eau principale;
  • réparer par endroits les réseaux existants d’égout pluvial et d’égout sanitaire;
  • installer de nouveaux feux de circulation à l’intersection du chemin Hennessey et de la promenade McLaughlin;
  • réaménager les entrées de voiture et regazonner les zones touchées par les travaux;
  • installer un nouveau passage piétonnier signalisé à l’angle de l’avenue Xavier pour permettre aux piétons qui empruntent la promenade McLaughlin de se rendre à la nouvelle école en construction.

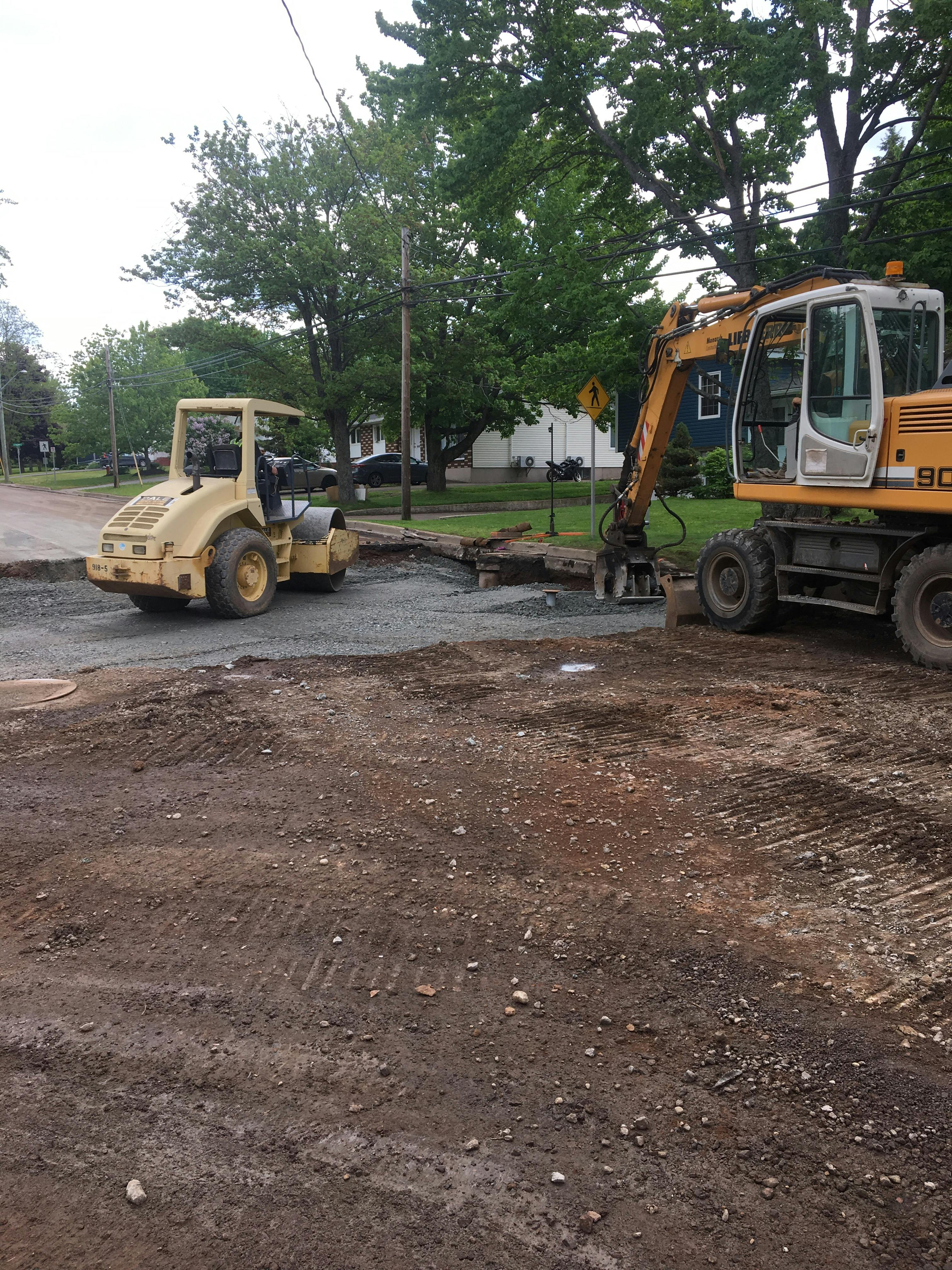

Les travaux devraient être terminés en octobre 2021. Pendant les travaux, le chemin pourra être réduit à une seule voie le jour; en outre, des rues pourraient être fermées (sauf à la circulation locale) et déviées.

MISE À JOUR (6 mai 2021)

Ce projet compte trois secteurs; chaque secteur comprend quatre volets.

Secteurs :

  1. Entre la promenade McLaughlin et la promenade Fairview Knoll
  2. Entre la promenade Fairview Knoll et la promenade Magellan
  3. Entre la promenade Magellan et la promenade Elmwood

Volets :

  1. Conduites d’égout
  2. Conduites d’eau potable
  3. Construction des bordures de rue et amélioration des rues
  4. Construction et paysagement des trottoirs et des sentiers

Une équipe spécialisée se consacre à chaque volet. Les équipes interviennent l’une après l’autre le plus rapidement possible, si la météo le permet, dans chaque secteur et enchaînent avec le secteur suivant. Ainsi, quand elle termine les travaux dans le secteur 1, l’équipe des conduites d’égout enchaîne avec le secteur 2, pendant que l’équipe des conduites d’eau commence ses travaux dans le secteur 1. Il s’agit d’un projet planifié attentivement!

Par conséquent, les routes fermées, les déviations et les points d’accès seront modifiés à mesure que le projet avancera. Les résidants auront toujours accès à leur habitation.

Visionnez la vidéo : https://youtu.be/kex3K6nvlFA


DESCRIPTION DU PROJET

En mai 2021, la Ville de Moncton lancera les travaux de réfection du chemin Hennessey, entre la promenade McLaughlin et la promenade Elmwood.

Ces travaux consisteront à refaire complètement le chemin existant, en posant une nouvelle couche de matériaux granulaires, en asphaltant la chaussée et en la dotant d’une bordure en béton et d’un caniveau.

Ce projet consiste aussi à remplacer le trottoir de béton existant, du côté nord du chemin Hennessey, par un nouveau trottoir de béton de 1,5 m de largeur; pour sa part, le trottoir de béton du côté sud du chemin Hennessey sera remplacé par un nouveau sentier polyvalent asphalté de 3 m de large.

Le sentier polyvalent sera adapté aux piétons comme aux cyclistes. Une fois refait, le chemin Hennessey sera un peu plus étroit que la rue existante, ce qui permettra d’aménager un sentier polyvalent asphalté plus large.

Malgré la réduction de la largeur du chemin Hennessey, on pourra toujours stationner dans la rue; toutefois, les voies automobiles seront plus étroites, ce qui viendra modérer la vitesse de la circulation, afin de réduire le rythme de déplacement des véhicules dans la rue.

Ce projet consiste aussi à :

  • remplacer la conduite d’eau principale du chemin Hennessey, en raccordant le service d’alimentation en eau à chaque propriété;
  • prévoir une alimentation temporaire en eau pour les résidants pendant le remplacement de la conduite d’eau principale;
  • réparer par endroits les réseaux existants d’égout pluvial et d’égout sanitaire;
  • installer de nouveaux feux de circulation à l’intersection du chemin Hennessey et de la promenade McLaughlin;
  • réaménager les entrées de voiture et regazonner les zones touchées par les travaux;
  • installer un nouveau passage piétonnier signalisé à l’angle de l’avenue Xavier pour permettre aux piétons qui empruntent la promenade McLaughlin de se rendre à la nouvelle école en construction.

Les travaux devraient être terminés en octobre 2021. Pendant les travaux, le chemin pourra être réduit à une seule voie le jour; en outre, des rues pourraient être fermées (sauf à la circulation locale) et déviées.

La consultation a pris fin
Partager sur Facebook Partager sur Twitter Partager sur Linkedin Partager le lien par courriel

Quelle description correspond le mieux à votre situation?

Voir les résultats
image du chargeur
Vous n'avez pas reçu de confirmation?
On dirait que vous êtes déjà inscrit, s'il vous plaît fournir le mot de passe. Vous avez oublié votre mot de passe ? Créer un nouveau maintenant..
